Accesibilidad Metro de Madrid
La accesibilidad consiste en dotar de ascensores a las estaciones de Metro que carecen de ellos. En esta página veréis las estaciones contempladas de dotación de ascensores, incluyendo la mejora de la accesibilidad. Hay que tener en cuenta que debido a la pandemia de la Covid 19, se han retrasado en algunas estaciones las dotaciones de los ascensores
programados en el plan de accesibilidad 2016 - 2020. También se ve implicada
la complejidad de las obras, pudiendo ocasionar retrasos en la puesta de funcionamiento de los ascensores implantados
Accesibilidad Metro de Madrid
La accesibilidad consiste en dotar de ascensores a las estaciones de Metro que carecen
de ellos. En esta página veréis las estaciones contempladas de dotación de ascensores,
incluyendo la mejora de la accesibilidad. Hay que tener en cuenta que debido a la pandemia
de la Covid 19, se han retrasado en algunas estaciones las dotaciones de los ascensores
programados en el plan de accesibilidad 2016 - 2020. También se ve implicada la complejidad
de las obras, pudiendo ocasionar retrasos en la puesta de funcionamiento de los ascensores implantados
Accesibilidad Metro de Madrid
La accesibilidad consiste en dotar de ascensores a las estaciones de Metro que carecen de ellos. En esta página veréis las estaciones contempladas de dotación de ascensores, incluyendo la mejora de la accesibilidad. Hay que tener en cuenta que debido a la pandemia de la Covid 19, se han retrasado
en algunas estaciones las dotaciones de los ascensores programados en el plan de accesibilidad 2016 - 2020. También se ve implicada la complejidad
de las obras, pudiendo ocasionar retrasos en la puesta de funcionamiento
de los ascensores implantados

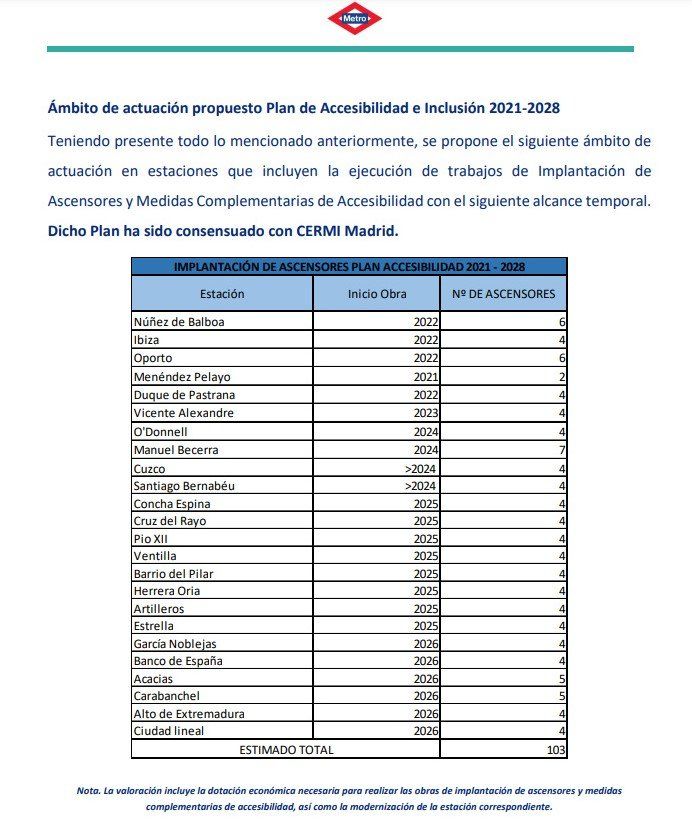

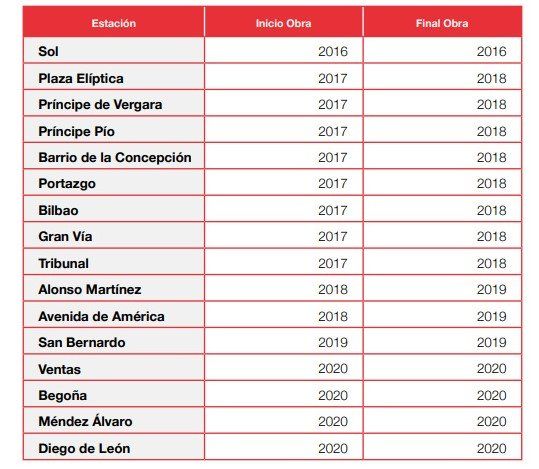

Planes de accesibilidad 2016 - 2020 y el actual 2021 - 2028
con las estaciones contempladas
Sol: Finalizado en noviembre de 2016
Plaza Elíptica: Finalizado en julio de 2020
Príncipe de Vergara: Finalizado en julio de 2021
Príncipe Pío: Finalizado en julio de 2018
Barrio de la Concepción: Finalizado en mayo de 2019
Portazgo: Finalizado en mayo de 2019
Bilbao: Finalizado en julio de 2020
Gran Vía: Finalizado en julio de 2021
Tribunal: Finalizado en marzo de 2021
Alonso Martínez: Pendiente de ejecución
Avenida de América: En curso desde agosto de 2022
San Bernardo: Pendiente de ejecución
Ventas: En curso desde abril de 2024
Begoña: En curso desde octubre de 2022
Méndez Álvaro: Pendiente de ejecución
Diego de León: Pendiente de ejecución
Tetuán: Incluida en el plan en marzo de 2024. En curso desde marzo de 2025.
Puente de Vallecas:
Incluida en el plan en marzo de 2024.
Pendiente de ejecución.
Canillejas:
Incluida en el plan en marzo de 2024.
Pendiente de ejecución.
Ciudad Lineal: Incluida en el plan en marzo de 2024. Pendiente de ejecución.
Carabanchel: Incluida en el plan en marzo de 2024. Pendiente de ejecución.
Campamento: Incluida en el plan en marzo de 2024. Pendiente de ejecución.
Alto de Extremadura: Incluida en el plan en marzo de 2025. Pendiente de ejecución.
Estaciones que han comenzado con las obras de implantación de ascensores o que se van a poner próximamente dentro del plan de accesibilidad
2021 - 2028
1. Menéndez Pelayo:
Finalizado en septiembre de 2023.
2. Begoña: Octubre de 2022, según las fuentes de prensa del Metro y la Comunidad de Madrid.
Actualización: En el Portal de Contratación Pública de la Comunidad de Madrid consta adjudicada la obra a junio de 2022. Más información en este
enlace.
3. Duque de Pastrana: Contrato de obras adjudicado
en septiembre de 2023. Pendiente de ejecución
Toda la información en este enlace
4. Santiago Bernabéu: Contrato de obras adjudicado
en diciembre de 2023. Los trabajos han empezado
en febrero de 2024.
En el Portal de Contratación de la Comunidad de Madrid podréis ir viendo toda la evolución
1. Menéndez Pelayo:
Finalizado en septiembre de 2023
2. Begoña: Octubre de 2022, según las fuentes de prensa del Metro y la Comunidad de Madrid.
Actualización: En el portal de contratación pública de la Comunidad de Madrid, consta adjudicada la obra a junio de 2022. Mas información en este
enlace.
3. Duque de Pastrana: Contrato de obras adjudicado
en septiembre de 2023
Actualización: Según el portal de contratación pública
de la Comunidad de Madrid, todavía está pendiente
el proceso de adjudicación de la obra. Ver más información aquí.
Sol: Finalizado en noviembre de 2016
Plaza Elíptica: Finalizado en julio de 2020
Príncipe de Vergara: Finalizado en julio de 2021
Príncipe Pío: Finalizado en julio de 2018
Barrio de la Concepción: Finalizado en mayo de 2019
Portazgo: Finalizado en mayo de 2019
Bilbao: Finalizado en julio de 2020
Gran Vía: Finalizado en julio de 2021
Tribunal: Finalizado en marzo de 2021
Alonso Martínez: Pendiente de ejecución
Avenida de América: En curso desde agosto de 2022
San Bernardo: Pendiente de ejecución
Ventas: En curso desde abril de 2024
Begoña: En curso desde octubre de 2022
Méndez Álvaro: Pendiente de ejecución
Diego de León: Pendiente de ejecución
Tetuán: Incluida en el plan en marzo de 2024. En curso desde marzo de 2025.
Puente de Vallecas: Incluida en el plan en marzo de 2024. Pendiente de ejecución.
Canillejas: Incluida en el plan en marzo de 2024. Pendiente de ejecución.
Ciudad Lineal: Incluida en el plan en marzo de 2024. Pendiente de ejecución.
Carabanchel: Incluida en el plan en marzo de 2024. Pendiente de ejecución.
Campamento: Incluida en el plan en marzo de 2024. Pendiente de ejecución.
Alto de Extremadura: Incluida en el plan en marzo de 2025. Pendiente de ejecución.
Sol: Finalizado en noviembre de 2016
Plaza Elíptica: Finalizado en julio de 2020
Príncipe de Vergara: Finalizado en julio de 2021
Príncipe Pío: Finalizado en julio de 2018
Barrio de la Concepción: Finalizado en mayo de 2019
Portazgo: Finalizado en mayo de 2019
Bilbao: Finalizado en julio de 2020
Gran Vía: Finalizado en julio de 2021
Tribunal: Finalizado en marzo de 2021
Alonso Martínez: Pendiente de ejecución
Avenida de América: En curso desde agosto de 2022
San Bernardo: Pendiente de ejecución
Ventas: En curso desde abril de 2024
Begoña: En curso desde octubre de 2022
Méndez Álvaro: Pendiente de ejecución
Diego de León: Pendiente de ejecución
Tetuán: Incluida en el plan en marzo de 2024. En curso desde marzo
de 2025.
Puente de Vallecas: Incluida en el plan en marzo de 2024. Pendiente
de ejecución.
Canillejas: Incluida en el plan en marzo de 2024. Pendiente de ejecución.
Ciudad Lineal: Incluida en el plan en marzo de 2024. Pendiente de ejecución.
Carabanchel: Incluida en el plan en marzo de 2024. Pendiente de ejecución.
Campamento: Incluida en el plan en marzo de 2024. Pendiente de ejecución.
Alto de Extremadura: Incluida en el plan en marzo de 2025. Pendiente de
ejecución.
